国电蚌埠电厂二期2×660MW扩建机组工程钢煤斗吊装正式启动

2016-6-21 17:09| 发布者: lihui| 查看: 584| 评论: 0

摘要: 2016年06月18日18时40分,中国能建安徽电建二公司承建的国电蚌埠电厂二期2X660MW扩建机组工程#3、#4机组钢煤斗吊装正式启动。 此次钢煤斗安装共12只,安装支腿标高为33.5M,单只重量80t,12只煤斗全部采用M18000履带 ...

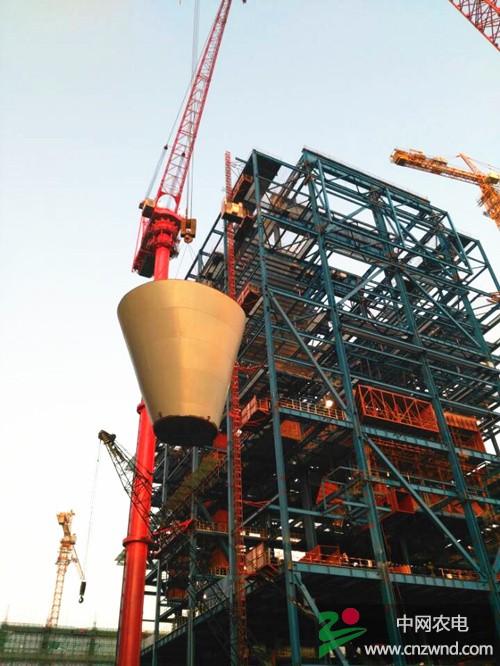

201606181840分,中国能建安徽电建二公司承建的国电蚌埠电厂二期2X660MW扩建机组工程#3#4机组钢煤斗吊装正式启动。

此次钢煤斗安装共12只,安装支腿标高为33.5M,单只重量80t12只煤斗全部采用M18000履带吊进行分段吊装。M18000工况采用85.3m主杆,51.8m付杆,工作半径最大为58m,额定起重量为37.5t,完全满足吊装需要。

吊装前,中国能建安徽电建二公司通用蚌埠分公司与蚌埠项目部、机械化分公司积极沟通交流,召开钢煤斗吊装交流会,确定了完整详细的吊装方案。技术人员对吊耳、标高、轴线以及预埋件的位置等进行检查和验收,并详细填写了开工前安全环境检查确认表,以确保整个吊装工作万无一失。

                                                       (中国能建安徽电建二公司    霍睿哲)
