• 网站地址: ndzc.com.cn
  • 快捷的农电投稿系统,支持用户自助投稿,农电工交流网。
搜索
农电之窗 首页 农电要闻 电力企业 查看内容

国电蚌埠电厂二期2×660MW扩建机组工程侧煤仓间钢煤斗吊装完毕

2016-7-7 10:35| 发布者: lihui| 查看: 796| 评论: 0

摘要: 2016年07月05日15时38分,中国能建安徽电建二公司承建的国电蚌埠二期扩建工程侧煤仓间钢煤斗吊装的最后一只方仓段安全就位,标志着钢煤斗吊装工程的顺利完工! 此次钢煤斗吊装共12只,单只重量80t,12只煤斗全部采用 ...

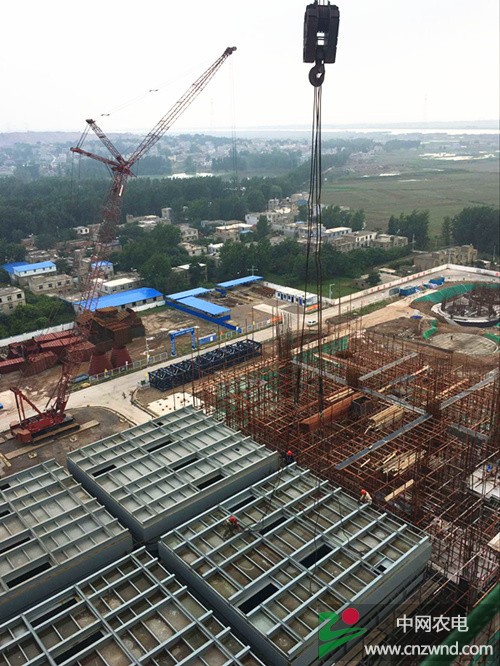

201607051538分,中国能建安徽电建二公司承建的国电蚌埠二期扩建工程侧煤仓间钢煤斗吊装的最后一只方仓段安全就位,标志着钢煤斗吊装工程的顺利完工!

此次钢煤斗吊装共12只,单只重量80t12只煤斗全部采用M18000履带吊进行分段吊装。M18000工况采用85.3m主杆,51.8m付杆,工作半径最大为58m,额定起重量为37.5t,完全满足吊装需要。

该吊装工程于0701日正式开始,吊装最大的难点在于位于56.79m的最远件1#圆柱段。承担该钢煤斗制作安装任务的中国能建安徽电建二公司通用蚌埠分公司积极克服施工场地狭小、连续阴雨天气等不利条件,紧扣项目部工程的节点目标计划,科学组织现场人力资源,合理调配吊装机械,各部门通力合作、紧密配合,制定出一套完整周详的吊装方案,在吊装现场实地进行安全确认,根据钢煤斗构件的吊装顺序及起重机械的工况特点,针对性的做好预防措施,为吊装安全顺利进行打下坚实的基础。

                     (中国能建安徽电建二公司      霍睿哲)




路过

雷人

握手

鲜花

鸡蛋

最新评论

全局 页尾通栏广告
对联广告左
对联广告左

全局 右下角广告
