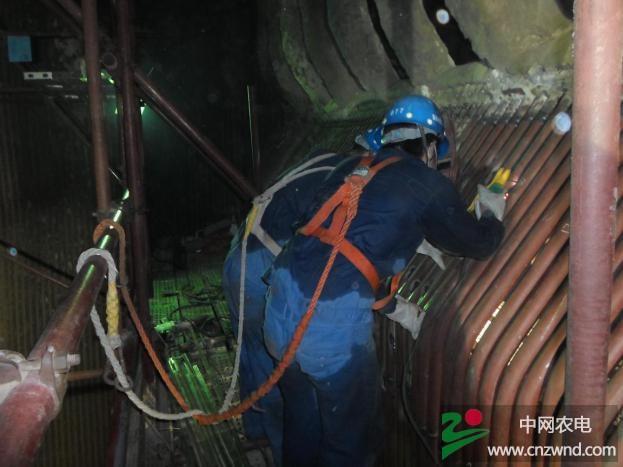

6月29日,深圳宝安垃圾电厂#7炉二烟道水冷壁管道爆管抢修拉开序幕。 经检测统计,本次抢修共需更换水冷壁管150根,检修人员面临着工期紧、任务重、工作量大的重重困难,项目部合理协调,将抢修分为两班倒进行,各专业人员各司其职。现场管理指挥得当,安全管理监护到位。 由于深圳宝安垃圾发电厂是封闭式厂房,空气流通很差;深圳又正值酷暑时节,厂房内温度高达50度以上;炉堂里面温度更高,检修员工在高强度的工作压力下,很容易身体疲劳甚至导致中暑,为检修工作带来诸多不便。为保证员工在作业期间的安全,项目部在抢修工作开工前,安排后勤人员做好防暑降温准备,发放了防暑降温药品,并交代夏季安全施工的防范措施。 |
