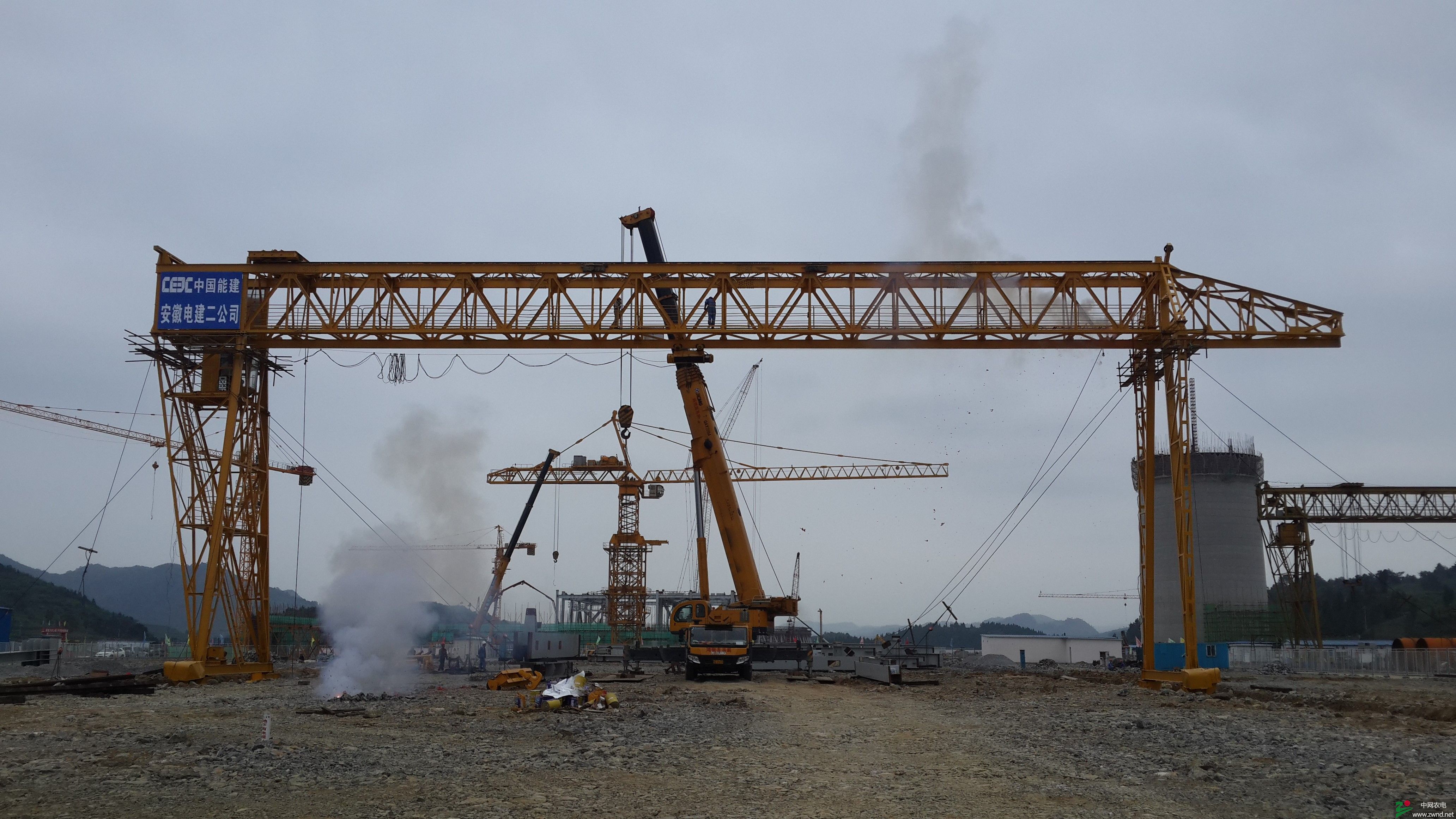

![]() ![]() 由于安徽电建二公司施工项目点多面广,该公司在用的起重机械调配困难,机械化公司本着以最小成本创最大效益的经营理念,对贵州黔北茶园电厂项目的龙门吊采用了就近租赁原则,租赁了贵州电建和云南电建两台起重设备。由于该公司的龙门吊处于长期停置状态,没有进行正常的保养,外观与零部件锈蚀严重。 为确保黔北茶园电厂#2锅炉钢架7月10日顺利吊装,项目部下达了“关门”日期。而租赁的龙门吊由于云贵地区道路险峻,运输周转缓慢,加上机械锈蚀严重,部分电气系统失灵,必须对零部件进行修整,整体防腐,电气系统检修与更换……。 6月14日,锅炉道龙门吊开始安装。 时间紧、任务重。机械化茶园项目分公司掷地有声: “保证完成任务”。项目分公司全体人员齐上阵,分工不分家,全部参与除锈、防腐、检测、维修、吊运、安装,阴雨、潮闷、酷热阻挡不了机械化人坚守承诺的信念。 施工中,机械化茶园项目分公司严格遵照公司工程红线管理制度,认真执行每日站班会、交底会和重复交底工作,不断优化技术方案与施工流程,合理统筹作业时间,细化保养、防腐与安装人员的分配与质量要求,龙门吊安装各项作业以同步开展、分步验收、一步到位的“三步”方针全面开展施工作业。 6月25日,龙门吊顺利吊装就位,7月6日,通过检查验收,具备投入使用条件。 |
