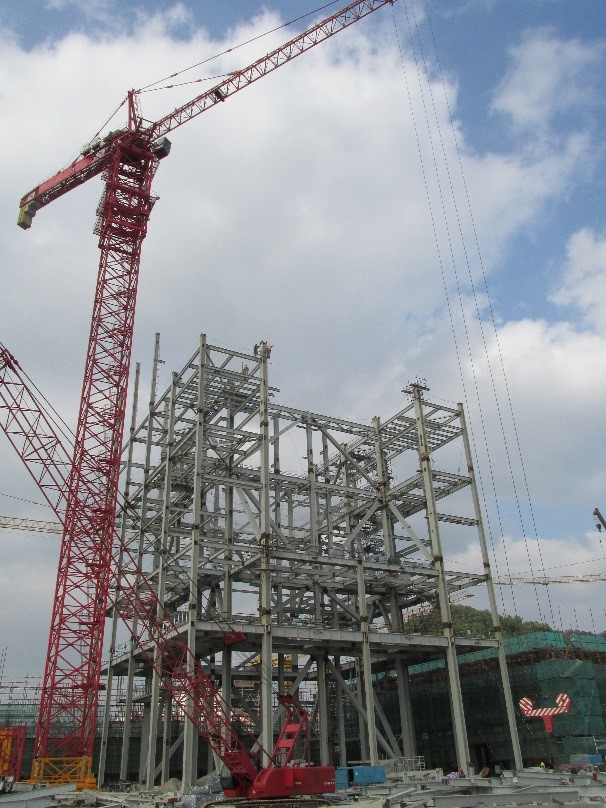

2014年9月19日,在广东中山热电联产工程#2锅炉现场,安徽电建二公司锅炉分公司协同项目部质保部及广东天安监理有限公司,共同对#2锅炉第四段钢结构进行了整体验收。 钢架第四段自9月11开吊以来,锅炉分公司秉承铁军精神,克服场地狭隘,锅炉房区域输煤栈桥桩基施工,以及台风“海鸥”的影响,日夜兼程,统筹兼顾,高质量的完成了钢结构的安装任务。立柱共26根受到了监理100%的垂直度查验,其偏移量全部在1-3mm范围内,柱间对角线全部在3-8mm范围内,监理单位对验收结果给予了高度评价。 #2锅炉钢结构安装前期,因脱硝方案设计影响,工程进度稍有滞后。自8月21日第二段吊装起正式步入正轨,30天完成了3段,共计700t的安装量。锅炉房的迅速拔高,振奋着中山锅炉分公司每个人的心,势必以饱满的热情迎接板梁、汽包,乃至受热面的安装。 ( 安徽电建二公司:李丽娟 张文祥) |
