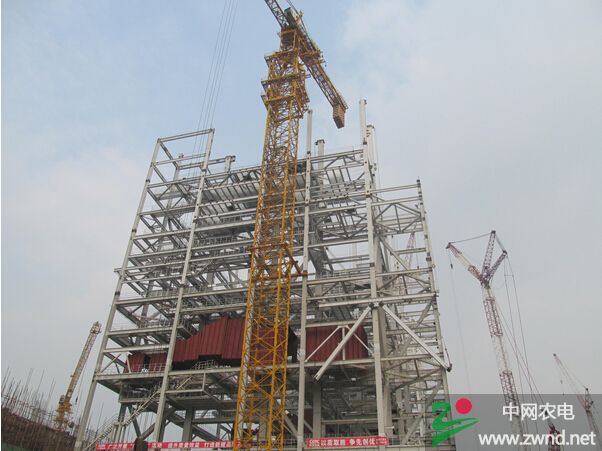

近日,由建管处、监理公司联合对茶园电厂一期#2锅炉第五层钢架进行了验收,验收结果为整体尺寸控制优良,立柱垂直度、柱间距、对角线尺寸、柱顶标高等误差都控制在3mm之内,全部符合验收标准要求,同时,茶园电厂#2锅炉热二次主风道临抛也基本顺利完成。 茶园电厂一期工程#2锅炉由中国能建安徽电建二公司承建,工程中,由于第五层钢架设备到货迟滞,对吊装过程产生严重影响。为确保吊装的持续性,茶园建管处和安装单位积极协调,密切配合,联系设备厂家持续发货,保证了第五层钢架1001个杆件全部高标准、高质量的完成吊装。同时,平台栏杆同步跟上,质量工艺仍控制较好;热二次主风道22个组件已临抛完成18件;后竖井烟道大灰斗也已具备临抛条件。 茶园电厂#2锅炉安装工程正如火如荼的进行中,相信在安徽电建二公司全体员工的不懈努力下,一定会保证每一个节点都顺利实现!(安徽电建二公司:李丽娟 祖军辉) |
