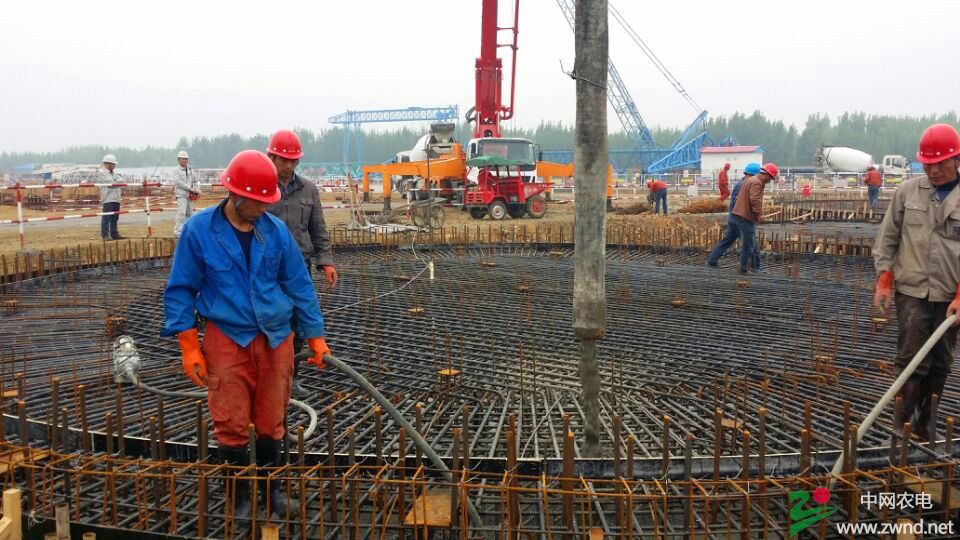

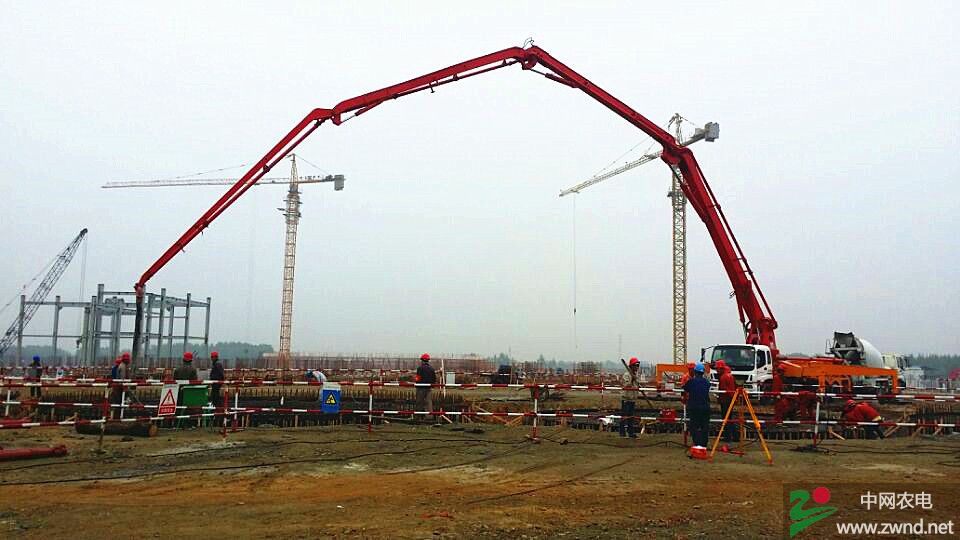

![]() ![]() 2014年4月17日上午9点18分,由安徽电建二公司通用设备安装公司承建的国电泰安热电有限公司2×350MW机组烟气脱硫工程顺利浇筑第一方混凝土,标志着泰安脱硫工程正式开工。 由于前期施工图纸未能及时到位,严重滞后,导致现场工期延误。2014年4月12日,电厂要求我方在一周内完成2#吸收塔及2#AFT事故浆罐基础施工。接到施工任务后,通用泰安项目部及时调配人力物力,积极优化施工方案,合理统筹安排资源,加班加点连续施工,顺利按时完成混凝土浇筑。本次基础施工完成混凝土浇筑520立方,完成钢筋制作绑扎62吨。 (安徽电建二公司通用泰安项目部 张洁) |
