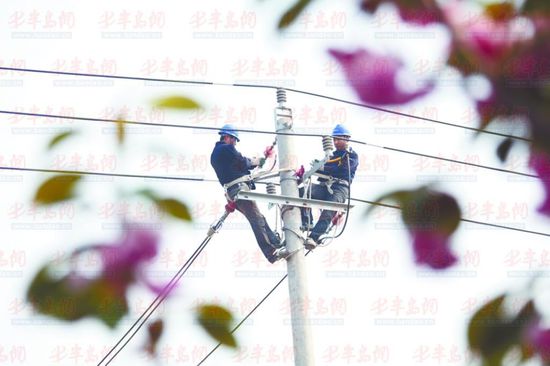

2014年1~11月份,全市实现供电量34亿千瓦时,预计全年供电量将达到 37亿千瓦时,连续7 年稳居青岛县市之首。骄人的数字背后,是强大的资金投入保障、科学的布局规划,以及电网施工人员忘我的身心付出。 改增变电站,为大项目充足电力 市供电公司以建设坚强智能配网为切入点,高标准建设与改造城乡配网,全面提升电网保障能力。电网建设稳步推进。全年投入电网建设资金2.83亿,建设了石门、龙山、普东3座110千伏变电站,完成35kV港中旅变电站升压工程,夏堤河、北安110千伏变电站主变增容工程,共计新增变电容量360兆伏安,为全市重点建设项目和用电紧张区域提供了充足电力。 大力实施农网改造升级。公司设立农村电网建设项目储备库,加快农村电网改造步伐,全年完成投资 2468万元,建设完成中低压项目5个。结合农村供电模式新特点,提前谋划,合理安排 ,新建改造10千伏线路11.1千米,配变164台、容量4.615万千伏安,低压线路34.347千米,着力解决“低电压”、“过负荷”、“卡脖子”等问题,千方百计保证三农用电。 全身投入,一天改造4条线路 为配合青荣城际铁路建设,即墨电网内需要迁改29条10千伏及以上输电线路从设计到施工历时16个月 ,并于今年9月 10日全部完成。施工量大,时间紧迫。 这系列迁改工程共涉及110千伏线路7条,35千伏线路5条,10千伏线路17条,包括新建铁塔54基,拆除铁塔33基,新立电杆67基,架设新线长度达36公里,拆除旧线长度达28公里。 “这是即墨电力发展史上施工量最大的一次,这四条线路供电范围广、供电客户多、供电量最大,为了将给客户造成的影响降到最低,我们必须在最短时间内完成改造。”回忆起110KV 山北线、35KV 高丽钢线、市西甲线、服装甲线铁塔迁改高架工作,该公司青荣铁路项目专责人孙心琦深有感触,为此他组织生产、安监、调度等相关人员多次协调 、讨论,制订了周密的施工方案。 6月 28日凌晨6点,随着停 电工作的完成,各项安全措施的完善,该公司60多名施工人员分8组开始了铁塔组立安装工作。厚厚的工作服吸满了汗水 ,可他们仍一丝不苟地进行操作。中午时分,铁塔组装工作进入攻坚阶段,为不影响施工进度 ,工作人员在工地简单吃了午饭 ,就全身投入工作直至下午7点,四条线路全部送电成功。 让农村用电智能又美观 与农村产业布局 、“美丽乡村”建设等结合,2014年,市供电公司秉承“电网建设超前规划,用电服务提前对接”的服务理念,坚持电网合理美观原则,改善农村环境面貌,做到线路通道沿路、沿河、房前整齐划一,标识规范统一鲜明,新型表箱美观亮丽,使农村环境面貌得到改变。 同步加强用电规划实施,积极推广新设备、新技术 、新材料、新工艺和非晶合金节能配变,做到线路整齐 、标识规范、工艺美观。有效提高智能化水平,做到试点台区负荷终端、无功自动跟踪补偿、智能剩余电流动作保护器 、用电信息采集器等装置全部安装到位,实现台区运行信息实时监测、远程自动抄表、故障快速诊断等功能。有效解决农村变电站布点不足、网架单薄、供电不可靠、供电“卡脖子”等突出问题,推动地方经济社会发展,使农田焕发出勃勃生机。 文/图 孙林 江泽灏 |
