河南九龙环保新乡分公司#6机组烟气脱硫增容改造工程塔吊安装完成

2014-12-31 17:15| 发布者: administrator| 查看: 483| 评论: 0

摘要: 8月16日,由中国能建安徽电建二公司通用设备安装公司承建的河南九龙环保有限公司新乡分公司#6机组烟气脱硫增容改造工程TC6015型压重式塔吊安装成功并报检合格。该工程为老旧电厂,施工场地狭窄,空中管网复杂,大型 ...

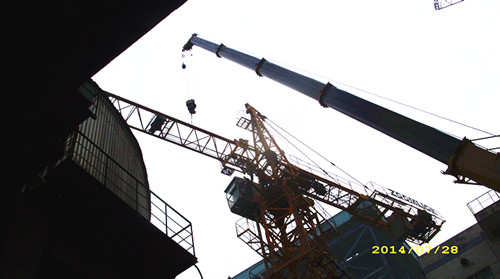

          8月16日,由中国能建安徽电建二公司通用设备安装公司承建的河南九龙环保有限公司新乡分公司#6机组烟气脱硫增容改造工程TC6015型压重式塔吊安装成功并报检合格。
该工程为老旧电厂,施工场地狭窄,空中管网复杂,大型移动式起重设备无法进入,道路也不能满足施工需求,必须使用塔吊。但是,塔吊基础位置地下管道、电缆较多,不能开挖,施工难度大,对塔机的吊装定位等施工提出了较高的技术要求。通用设备安装公司新乡项目部根据现场复杂情况及改造工程进度安排,精心策划,选用自由高度为55m,臂长为40m的TC6015型压重式塔吊。安装前首先新铺设一条斜坡道路,用以满足塔吊设备进厂及以后施工的运输需求,并对低矮的输灰管道进行加高处理。把影响50t汽车吊站位的管道混凝土支墩破除,严格把关塔吊基础承台施工。   在吊装过程中,项目部结合实际编制作业指导书,并科学组织、精心安排施工,克服了场地狭窄,多机抬吊,施工风险高等困难。在过程中,做好现场各项安全防范及应急措施,严格按照安装作业指导书管理施工,严把每道工序,使用130t汽车吊及烟囱内侧的50t汽车吊配合,一次性整体把40m长大臂吊装到位。
       此次安装,从底部的压重到吊装成功仅用了4天时间,为新乡脱硫增容改造的后续施工奠定了坚实的基础。
                (安徽电建二公司通用设备安装公司  李文明)
