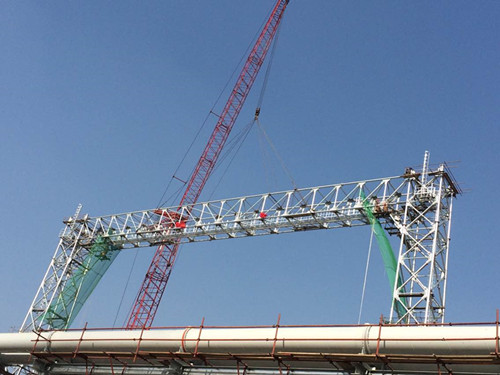

1月22日11时58分由中国能建安徽电建二公司承建的平圩电厂三期2×1000MW燃煤发电机组工程1000KV出线构架钢格横梁成功就位。
出现构架钢结构总重量约为180t,主要有两个钢格构柱、一根钢格构梁和三个避雷器支架组成。两个钢格构柱对称布置,底部长宽为7m*3.5m,高度为70m,中心距为54m;钢格构梁截面尺寸为3.5m*3.5m,跨度为50.5m,安装标高43m。
中国能建安徽电建二公司通用平圩分公司在吊装前,对组合好的出线构件的长、宽、高、对角线等尺寸进行复核,现场技术负责人对现场施工人员进行专项安全技术措施交底,告知施工过程中的危险点、危险源及采取预控措施。施工现场采用M2250履带吊进行钢格横梁吊装。每根钢格构柱分段进行组合,钢格构梁整段组合吊装。钢格构梁跨度50.4m,高度46.5m,重量32t。采用φ40-38m 4根,10T链条葫芦4个,25T、10T卸扣共6个,使用8点吊装方案,确保了梁架的水平度。经过两个小时的吊装,钢格横梁于14时平稳就位。
(中国能建安徽电建二公司 王曦)
|
