国电宿州热网工程沱河大桥段管道顺利完成吊装

2015-5-25 15:00| 发布者: lihui| 查看: 622| 评论: 0

摘要: 5月24日14时40分,由中国能建安徽电建二公司承建的国电宿州东线二期供热管网A标段沱河大桥段管道顺利完成吊装。 国电宿州东线二期供热管网全长5.95km,沿线经过村庄、河道、桥梁、广场、道路等,涉及到交通、环卫、 ...

    5241440分,由中国能建安徽电建二公司承建的国电宿州东线二期供热管网A标段沱河大桥段管道顺利完成吊装。

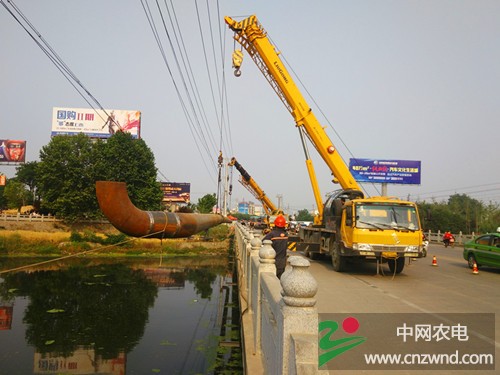

国电宿州东线二期供热管网全长5.95km,沿线经过村庄、河道、桥梁、广场、道路等,涉及到交通、环卫、园林、水利等多方单位。其中沱河大桥处管道施工尤其困难,因沱河大桥为城市要道,是通往泗县、灵璧、泗洪等方向的必经之地,车流量大,上方有高压电线,下方是水深5m的沱河。沿桥部分为DN400管道,全长60m,重约5.3t,采用两台25t汽车吊,双机抬吊直接就位。穿桥部分是内管为DN400、外套管为DN800的钢套钢管道,长30m,重约8t

如何将管道顺利的从沱河大桥下方穿越而过并就位,是本工程的重大难点。中国能建安徽电建二公司通用宿州项目部积极与各方协调,多次组织人员现场勘察,根据现场条件及水利环境,最终项目部决定利用管道自身浮力穿桥而过并就位的方案。即先将管道两头密封,利用双机抬吊将管道放置于水中,此时的管道是浮在水面的,再安排工人划船,牵引着管道漂浮到安装位置的正下方,在利用两个10t手拉葫芦将管道提升至安装位置固定。524日从1440分开始,项目部经过一下午的奋战,于1920分完成该段管道的吊装,为国电宿州东线二期供热管网工程A标段的工程进展打下坚实的基础。

                     (中国能建安徽电建二公司  张勇)
