中电投西宁火电厂2×660MW超超临界机组工程#1机组净烟道顺利吊装就位

2015-5-29 11:29| 发布者: lihui| 查看: 729| 评论: 0

摘要: 2015年05月27日15时30分,由中国能建安徽电建二公司承建的中电投西宁火电厂2×660MW超超临界机组工程#1机组净烟道顺利吊装就位。 净烟道分为#1段烟道,重量36.8t,#2段烟道,重量17.5t。#1段烟道分为两截吊装,一截 ...

         201505271530分,由中国能建安徽电建二公司承建的中电投西宁火电厂2×660MW超超临界机组工程#1机组净烟道顺利吊装就位。

净烟道分为#1段烟道,重量36.8t#2段烟道,重量17.5t#1段烟道分为两截吊装,一截重量19.7t,一截重量17.1t,吊装选用300t汽车吊吊装。

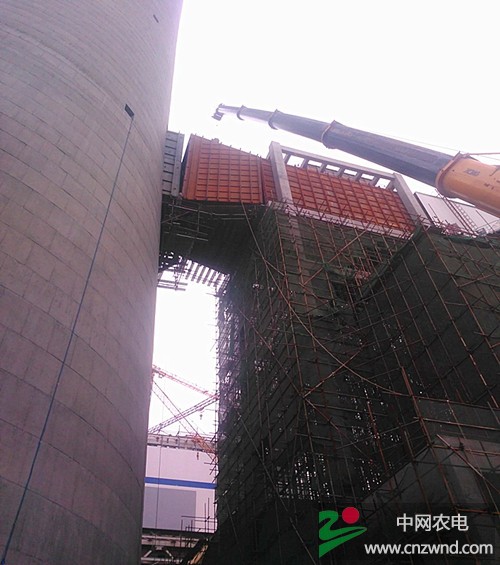

为确保吊装安全,在吊装之前中国能建安徽电建二公司通用西宁分公司精心策划、提前布控,对吊装人员进行详细的技术、安全交底。现场严格监督,层层把关,科学设计吊点,详细核实钢丝绳,仔细检查吊钩、吊耳。首先吊装的为#1段烟道靠吸收塔侧烟道,重量19.7t,吊装半径19m,吊车选用60m臂杆,吊车将构件放到极限位置后,利用420t链条葫芦将烟道运送至安装位置。其余烟道按上述方法逐一吊装并完成对口焊接。

                          (中国能建安徽电建二公司  赵远)
