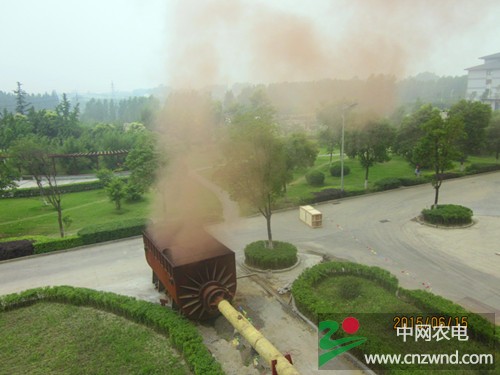

2015年6月15日08时30分,由中国能建安徽电建二公司承建的扬州市生活垃圾焚烧发电项目二期工程汽机段主蒸汽管道吹管第一靶开始。
本次冲管压力为2.5-3.0MPa,主蒸汽温度为300℃。在公司领导的大力支持和项目部全体员工的共同努力下,点火吹管工作从6月15日08时30分开始至6月17日17时28分圆满完成。经相关技术人员共同鉴定,本次汽机段主蒸汽管道吹管效果良好,完全达到技术规范要求,吹管工作取得一次性成功,标志着该炉具备了整套启动的基本条件。
扬州市生活垃圾焚烧发电项目工程位于邗江区杨庙镇赵庄村境内(市区赵庄生活垃圾填埋场南侧)。二期项目总投资2.8亿元,在一期的基础上将新建一座610吨每日的焚烧线及一台12MW汽轮发电机组,日处理能力600吨,采用最先进BOT形式建设。
(中国能建安徽电建二公司 李殿辉)
|
