【配电专业】某供电公司工作票填写与执行规范
为严格执行省公司《安规》补充规定,进一步搞好配电安全管理工作,规范工作票填写,特制定本规定。
一、总则 (一)作业票有效期 1、配电线路第一种工作票的有效期为1天。 2、工作任务单的有效期为1天。 3、配电电缆(配变站)第一种工作票的有效期为1天 4、电力线路第二种工作票的有效期为1天。 5、配电电缆(配变站)第二种工作票的有效期为1天 6、配电线路带电作业工作票的有效期为1天。 7、配电变压器台(台区)作业票的有效期为1天。 8、配电事故应急抢修单为一个连续工作期。 9、配电修理票的有效期为一个连续工作期。 10、线路施工作业票为一个作业任务连续工作期。 11、一级动火票、二级动火票与工作票有效期一致。 (二)有关规定 除事故应急抢修单除外,其他作业票要执行PMS票,工作票不得任意涂改,如有个别错、漏字需要修改时,须在原错字上以“=”划掉,并在旁边写上正确的字;漏字以“Ⅴ”符号填写上,修改时必须保证票面清晰。作业票签发人要在错漏字修改处盖章;许可人填写的内容修改时,由许可人盖章,但是每张作业票修改不得超过两处。已执行的工作票在右上角盖“已执行”章并保存一年。现场勘查记录要附在工作票后面与工作票一同保存。 外包施工队伍的工作票在作业结束后留存到运行管理单位安监人员处。

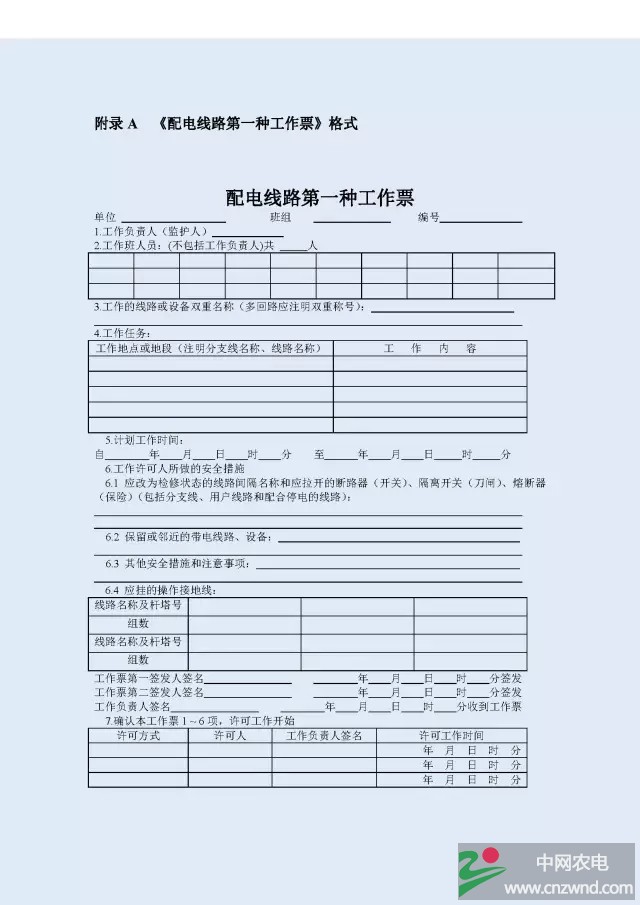

二、工作票的填写 1、《配电线路第一种工作票》的填写 1.1首行:“单位”填写作业班组所在单位的全称,如:XX供电分公司。“编号”地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。 1.2 第1项“工作负责人(监护人)”:填写负责组织作业的负责人姓名。“班组”填写作业班组(所)的全称,如:配电一班或XX供电营业所等。 1.3 第2项“工作班人员(不包括工作负责人)”:填写参加作业的人员姓名,“共多少人”不包括工作负责人。 1.4 第3项“工作的线路或设备双重名称(多回路应注明双重称号)”:填写停电线路所配出的变电站和线路具体名称。如: ××66kV变电站配出的10kV水泥线、化工线2#--15#(同杆并架)。 ××66kV变电站配出的10kV水泥线10#--20#。 ××66kV变电站配出的10kV车站线××#分歧1—20#。 ××66kV变电站配出的10kV车站线:胜利支1#环网箱101开关--胜利支2#环网箱101开关电缆。 1.5第4项“工作任务”:“工作地点或地段(注明分支线名称、线路名称)”:填写作业的具体地点。工作地点在变电站、开关站与架空线路连接的电缆线路上,必须写明电缆线路工作的位置,注明变电站侧还是开关站、线路侧。如: ××66kV变电站车站线开关柜电缆接点。 化工线1#杆电缆接点。 “工作内容”:工作任务要具体、明确,必须写明每个工作地点具体的工作内容。严禁使用“春检”、“秋检”、“缺陷处理”“完成反措项目”等概括工作内容。如: 水源线2#更换电杆一基 、水源支2#更换跌落开关。 化工线1#杆电缆接点检查。 1.6第5项“计划工作时间”:填写调度批准的检修时间。年份按4位数填写,月、日、时、分按2位数填写(以下日期、时间填写均与此相同)。 1.7第6项“工作许可人所做的安全措施”: 第6.1项“应改为检修状态的线路间隔名称和应拉开的断路器(开关)、隔离开关(刀闸)、熔断器(保险)(包括分支线、用户线路和配合停电的线路)”:填写应由工作许可人断开或检查在开位的电源点的位置及开关号,包括应断开的配合停电线路的开关位置及开关号。如:拉开化工线1#杆XX开关,断开大号侧(小号侧)刀闸。若由变电站运值人员操作停电的线路,应写明由××66kV变电站值班人员断开10kV××线路断路器、隔离开关。 1.8 第6.2项“保留或临近的带电线路、设备”:写明与工作地点保留或相邻近的带电部位和带电设备名称,填写邻近的带电线路、设备具体名称、方位、距离。如: 10kV西海线#2杆开关(刀闸)小号侧有电。 10kV西海线20#面向大号左侧40米处的10kV温泉线有电。 1.9第6.3项“其他安全措施和注意事项”:应结合当天工作特点,根据现场实际情况,具体工作任务,有针对性地提出防止人身和设备事故的安全措施。 1.10 第6.4项“应挂的操作接地线”:填写应由工作许可人在各断开的电源点处装设接地线(合接地刀闸),包括配合停电线路装设的接地线。为了统一操作接地线和工作接地线编号,可以将操作接地线、工作接地线的编号编在一起,如:GY10—1至GY10—10,接地线标示牌的编号和工作票的接地线编号必须完全一致。 工作票签发人及工作负责人签名: 设备运行管理单位执行的工作票,签发人在“工作票第一签发人”栏签名并注明日期时间,“工作票第二签发人”栏空白。 非设备运行管理单位填写的工作票,在第一签发人签字后,由设备运行管理单位的第二签发人签名,并注明日期时间。 工作负责人收到工作票,签名并注明收到工作票日期、时间。 1.11 第7项“确认本工作票1-6项,许可工作开始”:由工作许可人填写并签字后,工作负责人签名。采用电话下达许可方式时,由工作负责人填写。 1.12 第8项“工作班所做安全措施”: 第8.1项“断开可能反送电到工作地段的高、低压开关、刀闸及熔断器”:如断开××#变台高低压开关。 第8.2项“应挂的工作接地线”:由工作负责人所掌握的接地线都应写到此栏内,若借用操作接地线为工作接地线时,将组数编号写清楚并标注(借用并挂牌)。 1.13第9项,由工作班人员本人签名,不含工作负责人。 1.14 第10项“工作负责人变动情况”: 工作票第一签发人在现场时,由工作票第一签发人填写。 若工作票签发人不在现场,可由原工作负责人通过电话联系工作票第一签发人确定新工作负责人,由新工作负责人按工作票第一签发人的要求填写并注明“电话联系”。 1.15 第11项“工作人员变动情况(变动人员姓名、日期及时间)”:由工作负责人填写并签名。 1.16第12项“工作票延期”:由工作负责人向许可人申请并得到批准后,填写延期内容,签名并注明日期、时间。 1.17 第13项“工作票终结”: 第(1)项由工作负责人填写。工作接地线借用操作接地线挂牌,拆除时此栏可填写如:GY5—1至GY5—2(拆除借用标示牌) 第(2)项根据许可方式可由工作许可人或工作分责任填写。 1.18 第14项“备注”: “指定专责监护人”:工作票签发人和工作负责人对有触电危险、施工复杂容易发生事故的工作,应增设专责监护人并确定被监护的人员和范围,专责监护人、被监护的工作范围确定后填入此栏。 “其它事项”:工作票签发人、工作负责人、工作许可人根据实际工作情况,认为需要记录与工作有关的事宜或补充的其他事项填入此栏。 1.19第15项“工作简图”:包括下列内容: 应绘出的线路: 1)停电范围内的所有线路和全部分支线; 2)从线路上停电时,停电开关电源测的有电线路; 3)从开关站、环网箱停电时,开关站、环网箱配出的其它有电线路。 4)从配电站停电时,配电站的上级电源线路和配出的线路; 5)与停电线路同杆并架、交叉、邻近(注明距离及方位)的其它线路并注明电压等级。 应绘出的杆塔: 1)停电开关所在的杆塔、经带电断引的杆塔; 2)挂接地线的杆塔、停电范围内的分岐杆塔、变台所在的杆塔、交叉跨越两端的杆塔; 应绘出的其它设备: 1)应拉开、已拉开的开关、刀闸(含变电站、开关站的断路器、隔离刀闸),以及开关、刀闸的位置及编号; 2)停电范围内的所有变台、开关站、环网箱、变电亭、配电站、变电站。 3)所有接地线、接地刀闸,并标明组数,借用的操作接地线应注明“借用”。 拆除和新建的设备: 1)拆除的设备用拆除标志“ ”标明; 2)新建的设备在简图中用绘出,并注明“新建”,如“新建XX杆”、“新建XX线”等。 文字标注: 1)所有线路及分支线的名称、杆塔的杆号、开关的编号; 2)所有的变电站、开关站、环网箱的名称; ⑶ 工作的线路或设备双重名称:

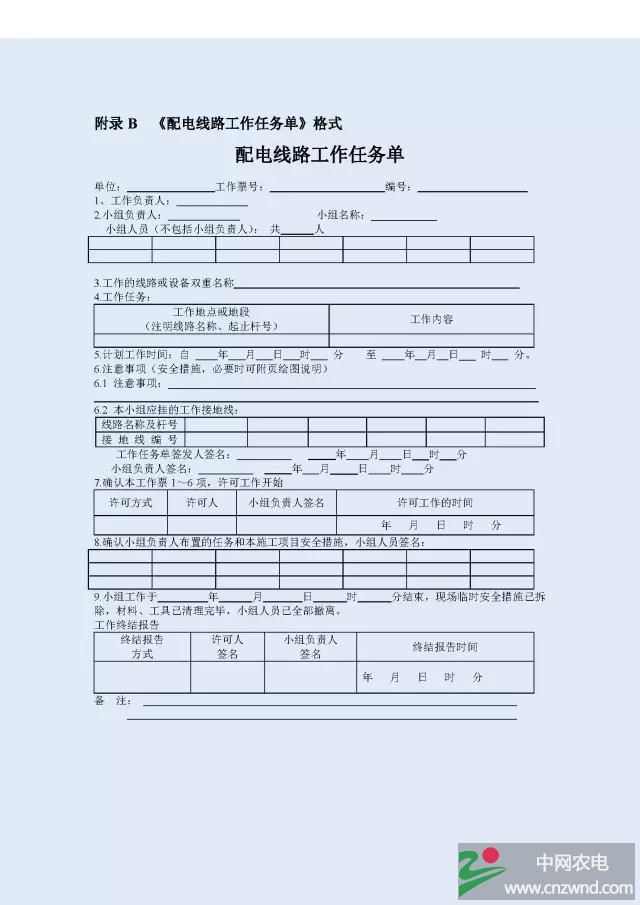

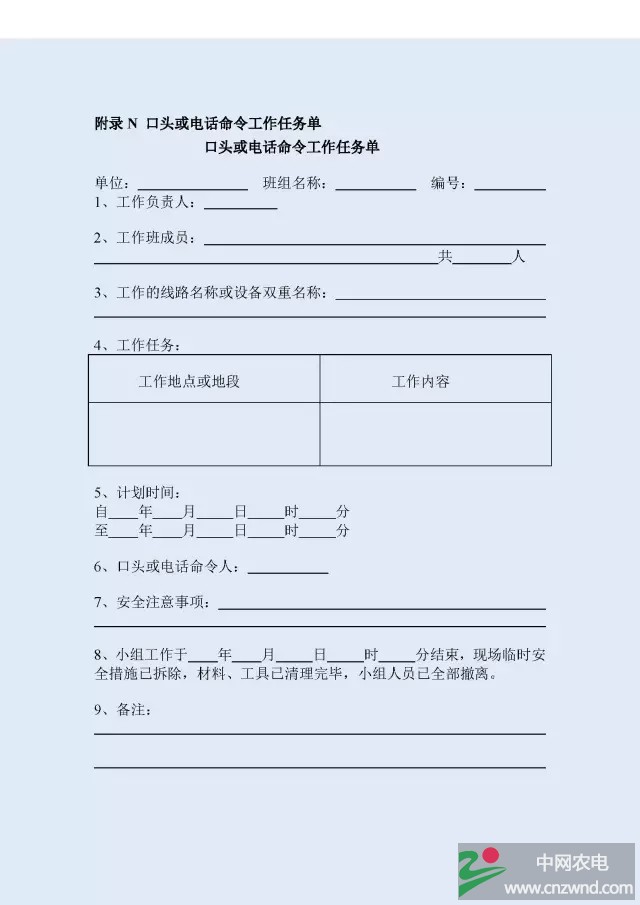

2 、《配电线路工作任务单》的填写
2.1 首行:“工作票号”填写所属第一种工作票的编号。“编号”填写小组的编号,如1、2、3等。 2.2 第2项“小组名称”按实际情况填写。如:“检修一班”或“第1小组”。 2.3 第4项“工作任务”:只填写本小组的工作任务。 2.4 第6.1项“注意事项”:根据本小组的工作任务,填写针对性的注意事项和安全措施。 2.5 第6.2项“本小组应挂的工作接地线”:填写本小组工作地段各端应挂的工作接地线。 2.6 第7项“许可工作开始”:填写小组负责人实际受令方式。如:“当面通知”、“电话下达”、“派人送达”。许可人为工作负责人。 2.7 其他栏目,均依照输电线路第一种工作票对应的栏目填写要求填写。

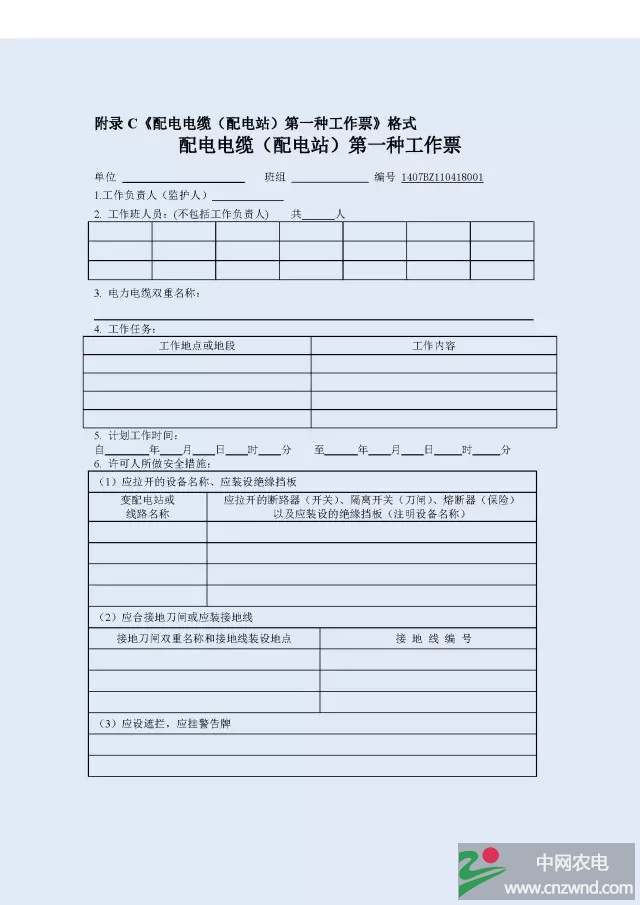

3 、《配电电缆(配电站)第一种工作票》的填写 3.1首行:“单位”填写作业班组所在单位的全称,如:XX供电分公司。“编号”地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。 3.2 第1项“工作负责人(监护人)”:填写负责组织作业的负责人姓名。“班组”填写作业班组(所)的全称,如:配电一班。 3.3 第2项“工作班人员(不包括工作负责人)”:填写参加作业的人员姓名,“共多少人”不包括工作负责人。 3.4 第3项“工作的电力电缆或设备双重名称(多回路应注明双重称号)”:填写变电站配出停电的电缆双重名称。如: ××66kV变电站配出的10kV水泥线××#变电站。 ××66kV变电站配出的10kV水泥线1#—10#。 3.5第4项“工作任务”:“工作地点或地段(注明分支线名称、线路名称)”:填写作业的具体地点。 “工作内容”:工作任务要具体、明确,必须写明每个工作地点具体的工作内容。严禁使用“春检”、“秋检”、“缺陷处理”“完成反措项目”等概括工作内容。如:车站线××箱站××电缆接点检查。 3.6第5项“计划工作时间”:填写调度批准的检修时间。年份按4位数填写,月、日、时、分按2位数填写(以下日期、时间填写均与此相同)。 3.7 第6项“许可人所做安全措施”:填写应由工作许可人布置的安全措施。 3.8 第6(1)项“应拉开的设备名称、应装设绝缘挡板”:填写应停电开关、刀闸所在的变电站、配电站、线路的名称和开关、刀闸的名称。 第6(2)项“应合接地刀闸或应装设的接地线”:填写操作接地线(接地刀闸)的名称、装设地点及编号。 第6(3)项“应设遮拦,应挂标示牌”:填写应设遮拦的具体位置,及悬挂何种标示牌。 第6(4)项“工作地点保留带电部分或注意事项(由工作票签发人填写)”:在填写工作票时填写与工作地点相邻近的带电设备的名称及部位或注意事项。 第6(5)项“补充工作地点保留带电部分和安全措施(由工作许可人填写)”:针对第6(4)项的内容,由变、配电站许可人在许可前填写需要补充的保留带电部分和安全措施。 工作票签发人及工作负责人签名: 设备运行管理单位执行的工作票,签发人在“工作票第一签发人”栏签名并注明日期时间,“工作票第二签发人”栏空白。 非设备运行管理单位填写的工作票,在第一签发人签字后,由设备运行管理单位的第二签发人签名,并注明日期时间。 工作负责人收到工作票,签名并注明收到工作票日期、时间。 第7项“确认本工作票1-6项,许可工作开始”:由工作许可人填写并签字后,工作负责人签名。采用电话下达许可方式时,由工作负责人填写。 3.10 第8项“补充安全措施”:工作负责人根据实际情况,现场填写应补充的安全措施,并签名。 3.11第9项“工作许可”(2)由变电站值班人员许可 3.12第10项“工作班组所做的安全措施: 3.13第10.2项应挂的工作接地线: 3.14第11项工作班组人员签名: 3.15第12项“每日开工和收工时间(使用一天的工作票不必填写)”:在变电站内工作,使用一天以上的工作票,每日收工和开工时填写,工作负责人和工作许可人分别签字。 3.16第13项、14项、15项、16项、17项、18项的填写同配电线路第一种工作票。

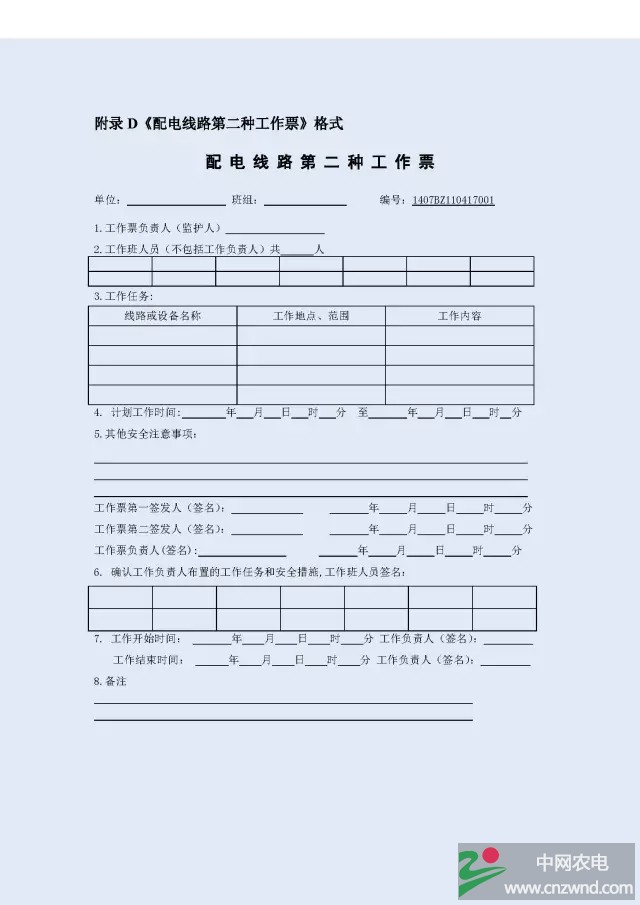

4 、《配电线路第二种工作票》的填写 4.1首行:“单位”填写作业班组所在单位的全称,如:XX供电分公司。“班组”填写作业班组(所)的全称,如:配电一班或XX供电营业所等。“编号”地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。 4.2 第1项“工作负责人(监护人)”:填写负责组织作业的负责人姓名。 4.3 第2项“工作班人员(不包括工作负责人)”:填写参加作业的人员姓名,“共多少人”不包括工作负责人。 4.4第3项“工作任务”:“线路或设备名称、工作地点、范围、工作内容,如: 10kV跃进线、30#或20—30#、拆除鸟巢, 4.5第4项“计划工作时间”:年份按4位数填写,月、日、时、分按2位数填写。 4.6第5项“其他安全措施和注意事项”:应结合当天工作特点,根据现场实际情况,具体工作任务,有针对性地提出防止人身和设备事故的安全措施。 设备运行管理单位执行的工作票,签发人在“工作票第一签发人”栏签名并注明日期时间,“工作票第二签发人”栏空白。 非设备运行管理单位填写的工作票,在第一签发人签字后,由设备运行管理单位的第二签发人签名,并注明日期时间。 工作负责人签名并注明日期、时间。 4.7第6项:由工作班人员本人签名,不含工作负责人。 4.8第7项:工作开始时间、工作负责人签名 工作结束时间、工作负责人签名 4.9第8项:“备注”:工作票签发人、工作负责人根据实际工作情况,认为与工作有关的事宜或补充的其他事项填入此栏。

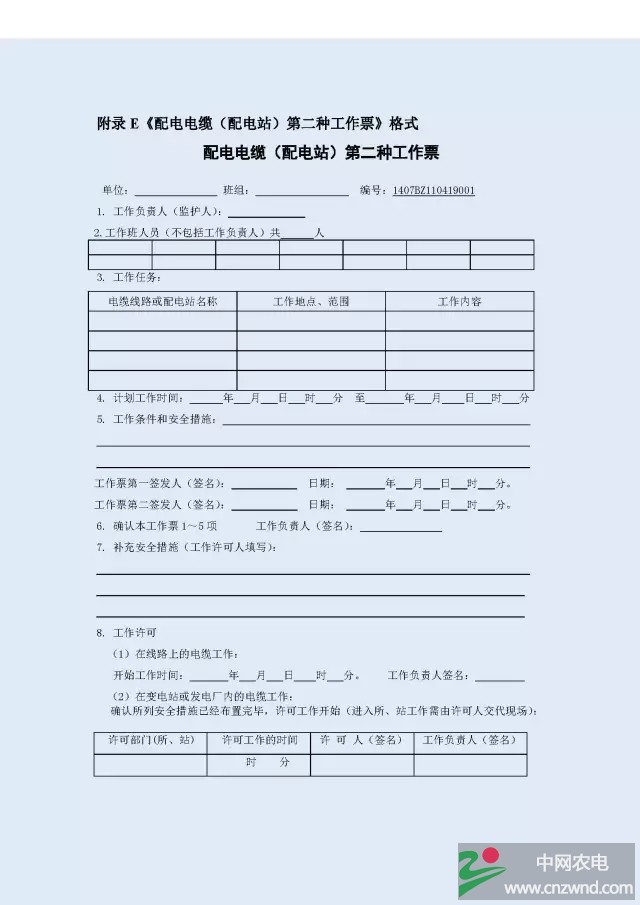

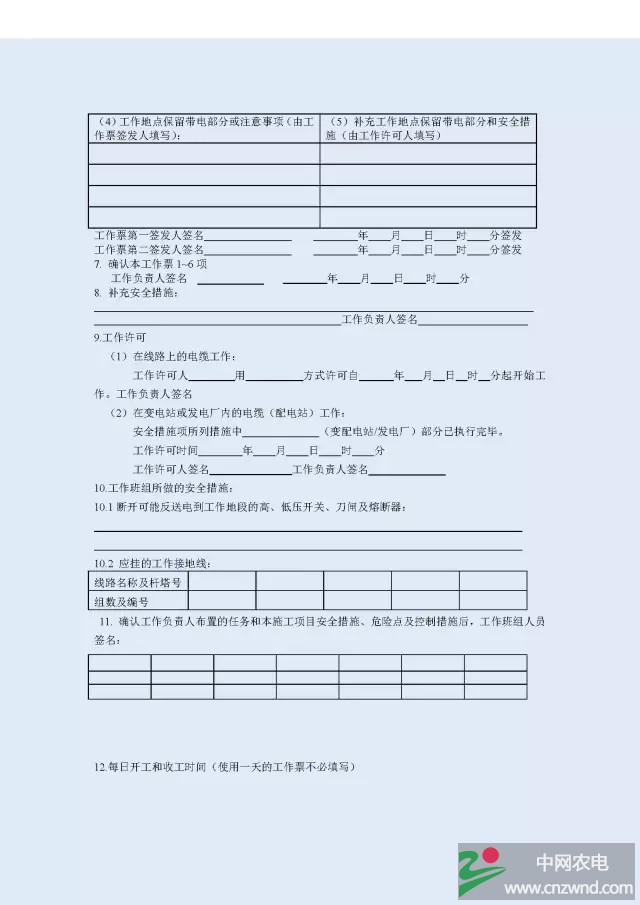

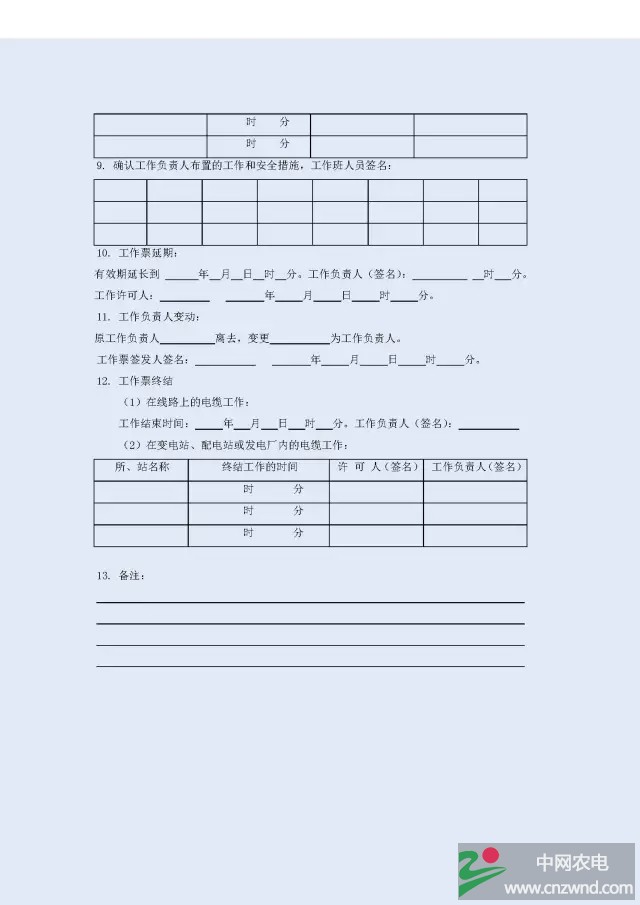

5 、《配电电缆(配电站)第二种工作票》的填写 5.1首行:“单位”填写作业班组所在单位的全称,如:XX供电分公司。“班组”填写作业班组(所)的全称,如:配电一班或供电营业所等。“编号”地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。 5.2 第1项“工作负责人(监护人)”:填写负责组织作业的负责人姓名。 5.3 第2项“工作班人员(不包括工作负责人)”:填写参加作业的人员姓名,“共多少人”不包括工作负责人。 5.4第3项“工作任务”:“线路或设备名称、工作地点、范围、工作内容,如:10kV跃进线 、10kV跃进线20#或10kV跃进线10#箱站变压器检查。 5.5第4项“计划工作时间”:年份按4位数填写,月、日、时、分按2位数填写。 5.6第5项“工作条件各安全措施”:写明现场作业条件,应结合当天工作特点,根据现场实际情况,具体工作任务,有针对性地提出防止人身和设备事故的安全措施。 设备运行管理单位执行的工作票,签发人在“工作票第一签发人”栏签名并注明日期时间,“工作票第二签发人”栏空白。 非设备运行管理单位填写的工作票,在第一签发人签字后,由设备运行管理单位的第二签发人签名,并注明日期时间。 5.7第6项:工作负责人签名 。 5.8第7项:“补充安全措施”: 根据实际情况,现场填写应补充的安全措施,由工作许可人填写。 5.9第8项:工作许可:(1)开始工作时间、工作负责人签名 (2)在变电站或发电厂内的电缆工作:进入变电站应经运行值班人员许可,填写许可时间、许可人签名、工作负责人签名。 5.10第9项:由工作班人员本人签名,不含工作负责人。 5.11第10项、第11项填写同线路第一种工作票。 5.12第12项:工作票终结:(1)在线路上的电缆工作:结束时间、工作负责人签名。 (2)在变电站、配变站或发电厂的电缆工作:此栏由运行值班人员填写。 5.13第13项备注:

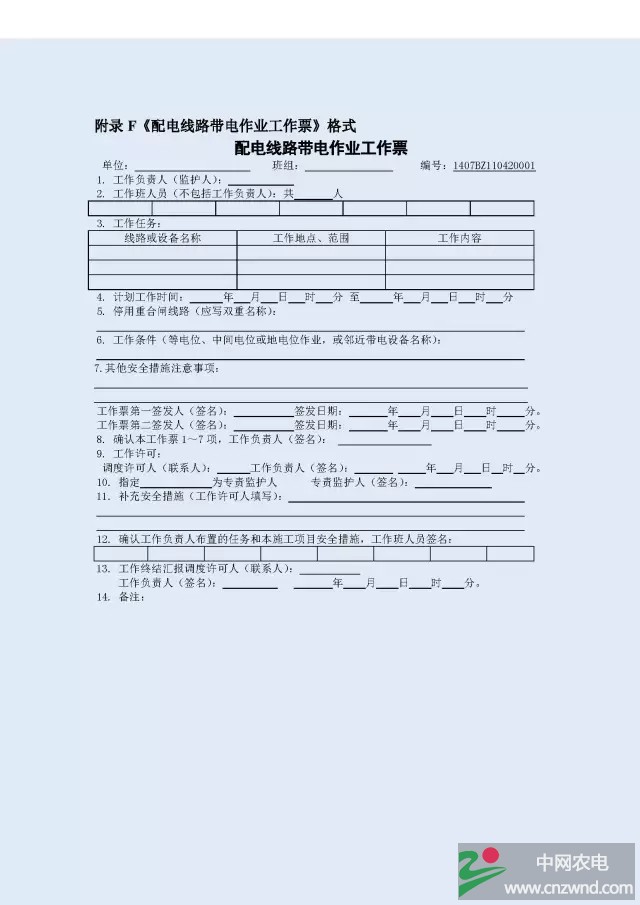

6 、《配电线路带电作业工作票》的填写 6.1第1—4项填写同配电线路第一种工作票 6.2 第5项“停用重合闸线路(应写双重名称)”:按实际情况填写,不停重合闸不填写。 6.3第6项“工作条件(等电位、中间电位或地电位作业,或邻近带电设备名称)”:带电作业按实际作业方法填写。如:中间电位、地电位。在邻近带电设备的作业,填写与作业地点邻近的带电线路或设备的电压等级及名称。如:临近有电的10kV跃进线作业。 6.4第7项、第8项填写同配电线路第二种工作票。 6.5第9项“工作许可”: 需要停用重合闸的作业或直流再启动保护的作业和带电断、接引线,应由调度值班员履行许可手续。 其它带电作业,工作负责人在工作开始前与调度值班员联系。 临近带电设备的作业,不要求工作负责人与调度值班员联系,但工作负责人应签名并填写开工时间。 6.6第10项:指定专责监护人,监护人签名。 6.7第11项:补充安全措施:根据实际情况,现场填写应补充的安全措施,由工作许可人填写。 6.8 第12项:工作班成员签名,不含工作负责人。 6.9第13项:“工作终结”: 带电作业终结时,工作负责人应向调度许可人(联系人)汇报。 临近带电设备作业终结时,不要求工作负责人向调度汇报,但工作负责人应签名并填写工作终结时间。 6.10第14项:备注

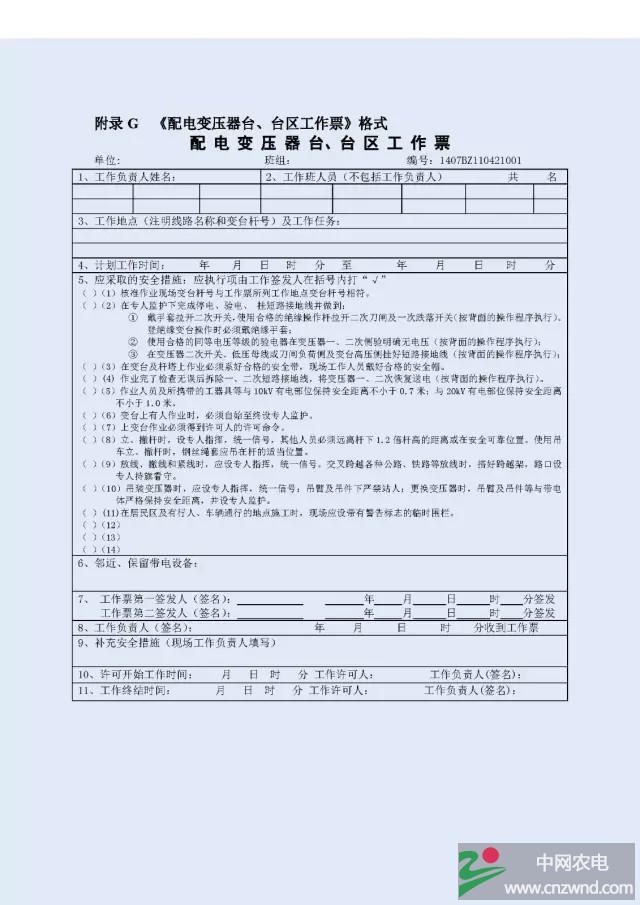

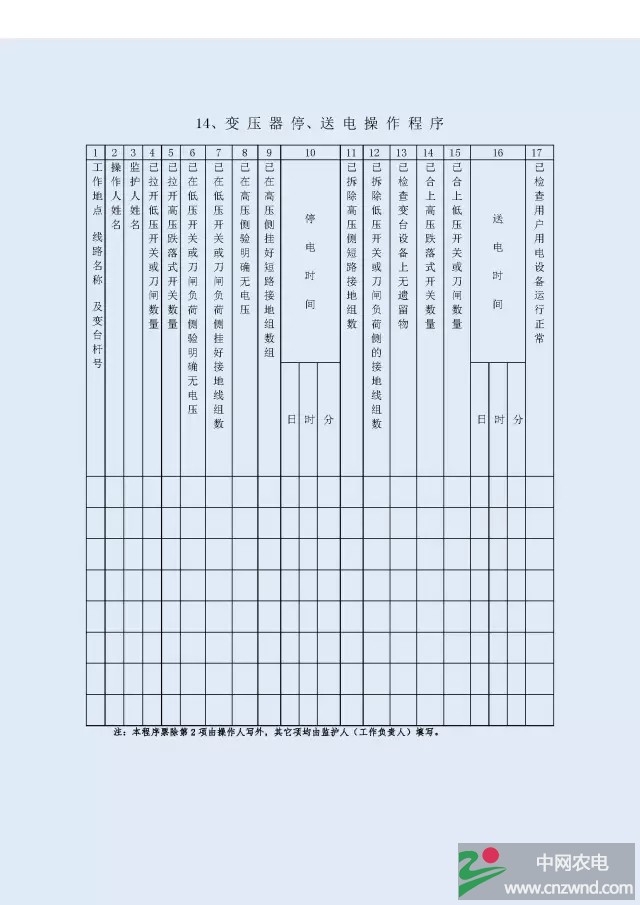

7 、《配电变压器台、台区工作票》的填写 7.1首行:“单位”填写作业班组所在单位的全称,如:XX供电分公司。“编号”地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。 7.2第1项:工作负责人姓名 7.3第二项:工作班成员不包括工作负责人 7.4 第3项“工作地点(注明线路名称和变台杆号)工作任务”:配电变压器台、台区作业要写明线路名称和变台杆号;在变压器台低压侧工作时,可注明“台区”或“低压回路”名称。工作任务填写要具体、明确。如: “10kV跃进线跃进分4#变台更换变压器一台” “10kV跃进线跃进分4#变台台区更换低压电杆一基” 7.5第4项:计划工作时间 7.6 第5项“应采取的安全措施:”: 根据具体工作任务,需要采取的安全措施由工作票签发人在对应项括号内打“√”。 应结合当天工作特点,根据现场实际情况,具体工作任务,有针对性地提出防止人身和设备事故的安全措施。进行更换或试验配电变压器等其它工作时,还应补充制定有关起重和试验等工作的安全措施,并填入空格栏。 7.7第6项、第7项、第8项、第9项、第10项、第11项、第12项第13项填写同配电线路第二种工作票。 7.8第14项“变压器停、送操作程序”:在现场操作中工作负责人必须按规定的操作顺序进行,每执行完一项必须严格检查,确认无误后方可进行下一项。 (1)工作地点、线路名称及变台杆号:该栏由工作票填写人或签发人在填写工作票的同时进行填写,该栏的填写与工作票 “工作任务”栏的杆号相符合。 (2)操作人姓名:在现场具体负责停(送)电和验电、装设接地线等操作的人员姓名, 操作人亲自签字。 (3)监护人姓名:填写停(送)电和验电、装设接地线等操作的监护人。工作监护人一般应为工作负责人,也可以是工作负责人指派人员。 (4)填写已拉开低压开关或刀闸的数量。 (5)填写已拉开高压跌落式开关的数量。 (6)验明低压侧确无电压后,在此栏打“√”。 (7)填写装设低压接地线或接地刀的数量。 (8)验明高压侧确无电压后,在此栏打“√”。 (9)填写装设高压接地线的数量。 (10)停电时间:分别填写对每处配电变压器台、台区或低压回路停电的时间。时间以**日**时**分的形式填写。 (11)填写拆除高压接地线的数量。 (12)填写拆除低压接地线的数量。 (13)工作负责人、操作人必须共同检查配电变压器台或低压线路工作地段所装设的地线全部拆除后,方可恢复送电。检查变台设备上确无任何遗留物后,在此栏打“√”。 (14)填写已合上高压跌落式开关的数量。 (15)填写已合上低压开关或刀闸的数量。 (16)送电时间:填写要求同“停电霎时间” (17)送电结束后,工作负责人检查用户用电设备运行正常,在此栏打“√”。

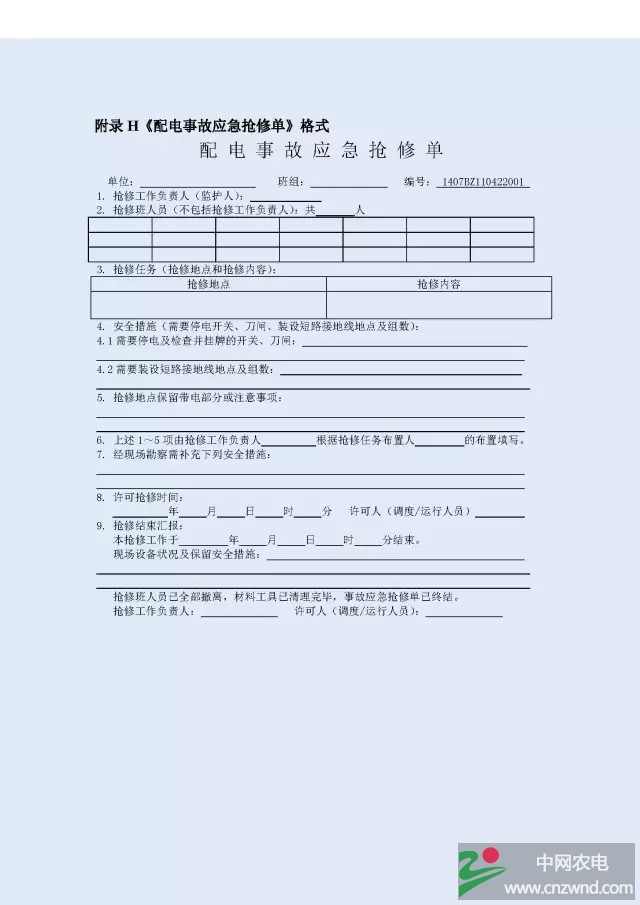

8 、《配电事故应急抢修单》的填写 8.1 单位、班组、编号填写同配电线路第二种工作票。 8.2第1项“抢修工作负责人”:由具备第一种工作票工作负责人资质人员担任。 8.3 第3项抢修任务(抢修地点和抢修内容):填写线路电压等级、线路名称、区段、抢修工作具体内容。如: 抢修地点:10kV(或kV)跃进线 抢修任务:跃进干#5更换电杆一棵 8.4第4.1项“需要停电及检查并挂牌的开关、刀闸”:填写所涉及抢修线路的变电站、开关站、柱上开关等需要停电的线路名称及开关、刀闸。对已经操作的开关、刀闸和检查在开位的开关、刀闸应挂标志牌。 8.5第4.2项“装设接地线地点、组数”:填写抢修作业地段需要装设接地线的具体地点、组数。如:跃进干#5装设地线高×1。 8.6 第5项“抢修地点保留带电部分或注意事项”:填写抢修地段临近、平行、交叉或同杆架设的未停电线路或设备。 8.7第6项:抢修工作负责人××根据抢修布置人(工作票签发人)×× 的布置填写。 8.8 第7项“经现场勘察需补充下列安全措施”:抢修工作负责人到达现场后,根据现场情况、工作任务和人员状况进行填写。主要填写有针对性的防止人身和设备事故的具体措施。 8.9第8项:许可抢修时间 8.10第9项“现场设备状况及保留安全措施栏”:填写抢修的现场设备是否恢复原有运行状态,是否留有待处理的缺陷等。填写现场是否留有临时安全措施等。
9 、《配电修理票》的填写 9.1《配电修理票》存根填写: 9.2编号:填写配电修理作业班组(所)的预先统一编号。 9.3 报修时间:填写用户报修或填写客服、调度、供电营业所值班员转报告的日期和时间。 9.4 地址:填写用户报告的地理名称或电气设备名称。 9.5单位或姓名:填写报修人的单位或姓名。 9.6电话:填写报修人的电话。 9.7 登记人:填写《配电修理票》的登记人全称。 9.8 用户报告故障简况:填写要具体、明确。 9.9 转交处理单位:需要转交另外班、所处理时填写。 9.10《配电修理票》现场执行部分的填写: 9.11 第1项“故障报告(通知)情况”:内容与存根相同。 9.12 第2项“故障处理情况”:“返回票时间”填写工作结束后,工作负责人汇报发票人或值班人员的时间。“故障实际情况”要根据现场实际情况填写,应具体、明确、用语规范。 9.13第3项“采取的安全技术措施”:根据修理内容在已执行项目后空格内打√ 9.14 第4项“补充安全措施”:工作负责人根据工作现场实际填写需要增加的安全措施;许可人交代的其他事项填写在此栏中。

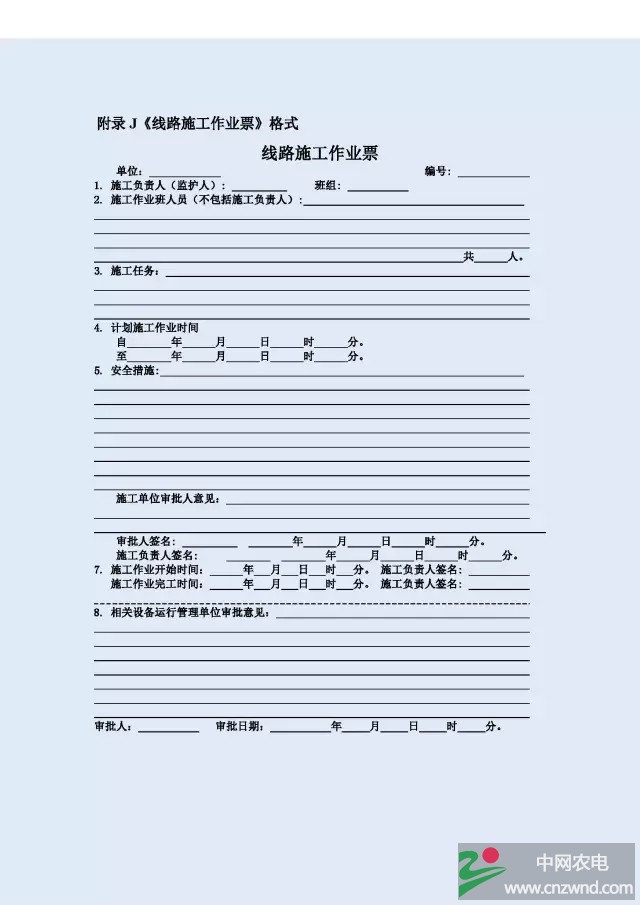

10 、《线路施工作业票》的填写 10.1第1—3项凡与配电线路第一、二种工作票的同类型栏目均按配电线路第一、二种工作票要求填写。 10.2第4项 计划施工作业时间:一个连续工作期 10.3第5项“安全措施”:依据现场勘察结果,结合本次施工作业的特点、具体工作任务、现场施工环境,提出防止人身和设备事故的安全措施,含配合停电的线路上应采取的安全措施、联系人及电话等。 “施工单位审批人意见”:由施工单位技术负责人(审批人)填写并签名。审批意见包括:依据现场勘察结果,对在施工过程中要涉及到影响电力设施安全运行等问题时,提出防止措施及需办理的相关手续等。 10.4第7项 施工开始、完工时间、施工负责人签名。 10.5 第8项“设备运行管理单位审批意见”: “相关设备运行管理单位”系指:在运行中的线路或设备周边施工,有可能危及运行线路或设备的安全,该运行中的线路或设备归属单位为“相关设备运行管理单位”。 设备运行管理单位依据施工单位提出的涉及到影响电力设施安全运行等问题,提出确保电力设施安全运行的要求及解决方法。 存在施工单位要求配合停电的线路时,配合停电线路运行管理单位许可人在布置完成安全措施后,在此栏内填写已布置的安全措施、及完成时间并签字。施工票终结后,施工负责人应向许可人汇报。 施工对运行设备无影响(未进入保护区)时,此项可不填写。 10.6审批人应在审批栏签名并注明审批日期和时间。
11、 《配电倒闸操作票》的填写执行生产部相关规定。

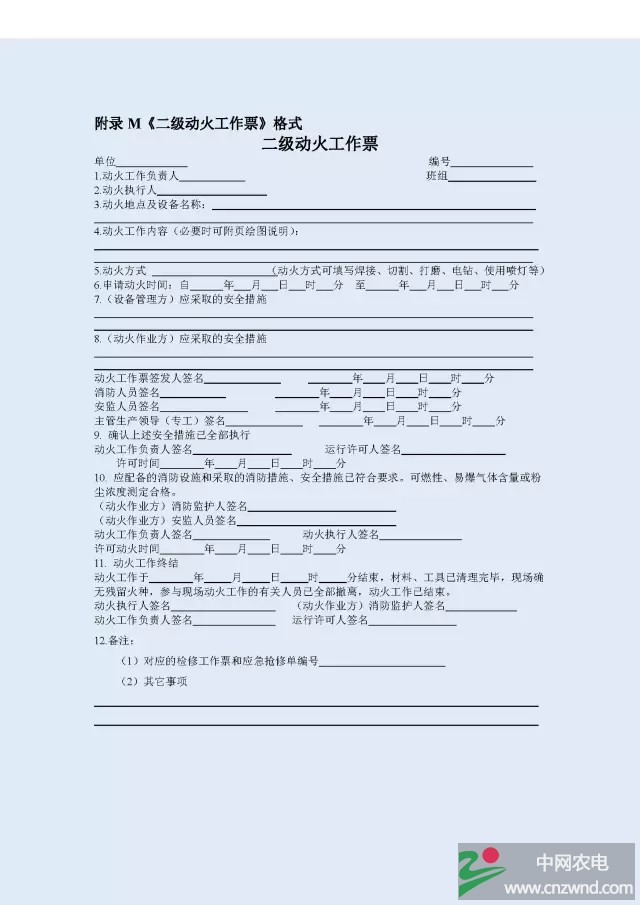

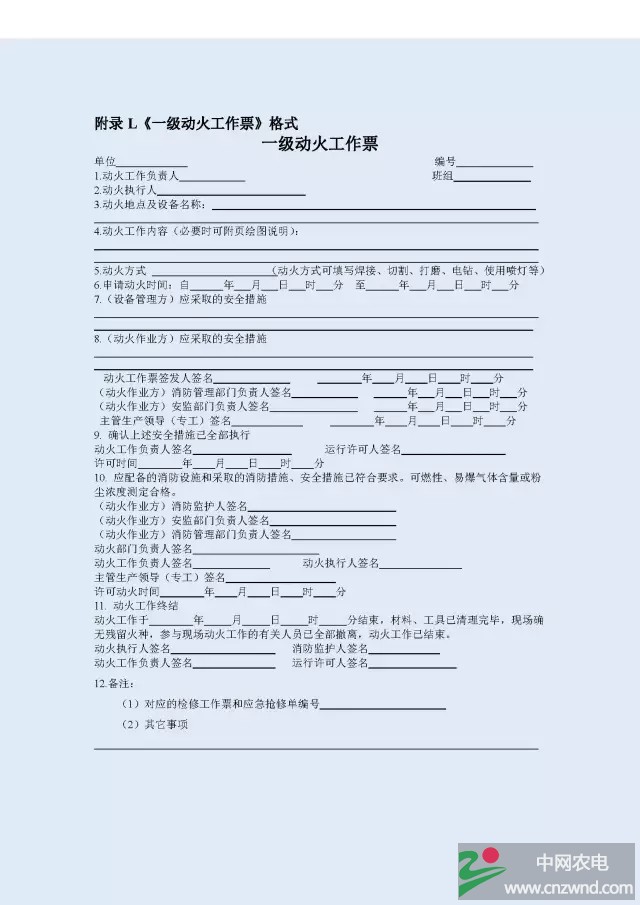

12 、一级动火工作票的填写 12.1 单位栏:填写动火作业方单位。编号栏:地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。 12.2 动火工作负责人栏:动火作业方具备资质的人员。班组栏:动火负责人所在班组。 12.3动火执行人:本次作业直接动火人 12.4动火地点及设备名称:写请具体动火地点或设备名称。 12.5动火内容:写清具体动火内容(必要时可附页绘图说明) 12.6动火方式:(焊接、切割、打磨、电钻、使用喷灯) 12.7申请动火时间:应在设备计划检修时间内。 12.8 设备管理方应采取安全措施栏:指动火工作涉及必须停电的设备情况或动火工作和带电设备必须保证的安全距离。 动火作业方应采取安全措施栏:指动火工作涉及的消防设备和消防设备注意事项,灭火措施,动火中的危险点及控制措施等。 12.9动火工作票签发人栏:在非生产区域内由动火作业方具备资质的主管生产领导或技术专责人担任。在生产区域内由设备管理单位具备资质的主管生产领导或技术专责人担任。 12.10 消防管理部门负责人栏:在非生产区域内由动火作业方单位管理消防人员担任。在生产区域内由设备管理单位管理消防人员担任。(如:工区技术专责人或兼职消防专责人、外包队伍的消防部门人员等) 12.11 安监部门负责人栏:在非生产区域内由动火作业方单位管理安全的人员担任。在生产区域内由设备管理单位管理安全的人员担任。(如:工区安全员、外包队伍的安监部门人员等) 12.12 主管生产领导(专工)栏:在非生产区域由动火作业单位主管生产领导或技术专责人担任。在非生产区域内由设备管理单位主管生产领导或技术专责人担任。(如:工区副主任、专工、外包队伍主管生产领导、专工等) 12.13 消防监护人栏:动火作业方的消防监护人。(如:工区技术专责人或兼职消防专责人等、外包队伍的消防部门人员等) 12.14动火安监部门负责人签名:动火作业方安全员。 12.15消防管理部门负责人签名:动火作业放消防人员。 12.6动火部门负责人签名:动火作业方主管消防领导。 12.7动火工作负责人:为本次动火作业的工作负责人。 12.8主管生产领导签名(专工): 12.9许可动火时间; 12.10动火工作终结
13 、二级动火票的填写 13.1 消防人员栏:在非生产区域内由动火作业方单位管理消防人员担任。在生产区域内由设备管理单位管理消防人员担任。(如:工区(班组)技术专责人或兼职消防专责人、外包队伍的消防管理人员等) 13.2 安监人员栏:在非生产区域内由动火作业方单位管理安全的人员担任。在生产区域内由设备管理单位管理安全的人员担任。(如:工区(班组)安全员、外包队伍的安全管理人员等) 13.3 主管生产领导(专工)栏:在非生产区域内由动火作业方单位主管生产领导或技术专责人担任。在生产区域内由设备管理单位主管生产领导或技术专责人担任。(如:工区副主任、专工、外包队伍主管生产领导、专工等) 13.4 其它栏参照一级动火票填写标准。
素材来源:网络,感谢分享,各地执行情况略有不同,仅供参考。 |
